6月19日-20日,110千伏韩电线停电迁改;9月20日-28日,邢历线停电迁改;10月8日-12日,韩历线停电迁改;10月15日-21日,韩钢3线停电迁改……
11月17日,随着220千伏韩飞韩历高压线8号铁塔的顺利拆除,今年以来,中铁四局济南梁王车辆基地项目啃下了高压线迁改中所有的“硬骨头”,全部完成了场地内5条超高压电力线路的迁改工作,这也确保了济南轨道交通6号线梁王车辆基地项目建设稳步进行。

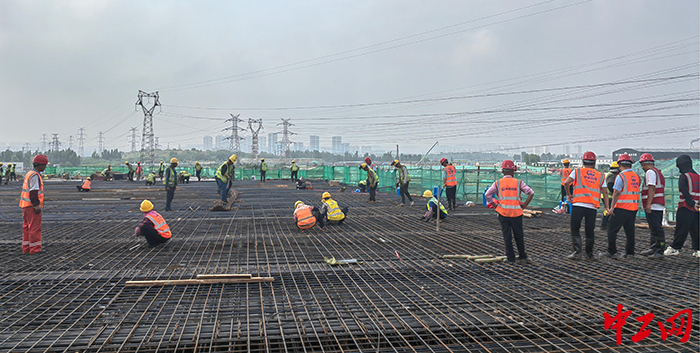

图为中铁四局济南梁王车辆基地项目施工现场。中铁四局济南梁王车辆基地项目供图
作为济南轨道交通6号线控制性工程之一,梁王车辆基地项目总建筑面积约17.2万平方米,主要包括运用库、工程车库、混合变电所、水处理站等单体建筑。项目建成后,将为地铁6号线的开通运营提供坚强保障,对于改善济南的交通路况,优化济南市民的出行方式具有重要意义。
据介绍,济南梁王车辆基地项目涉及5条高压线,其中220千伏超高压3条分别为220千伏韩飞线、220千伏韩历线、220千伏邢历线以及两条110千伏韩钢3线、韩电线。遍布场地的高压线和铁塔成了项目建设的“拦路虎”。
时间回到2021年12月,项目管理人员进场,面对悬在场地上空5条超高压线,中铁四局人不等不靠、推进研讨高压线下施工方案,向工程单位咨询,并主动联系电力公司专家进行研讨,研究出了适用于本项目的《高压线下桩基施工安全专项方案》,该方案解决了高压线下施工风险,方案通过搭设防护网、选用非常规低空反循环钻机等方式,通过了专家论证,获得了国家电网济南供电公司和业主单位的一致认可。
这期间,面对困难,项目部积极按照现有工作面合理倒排工期,制定切实可行的施工计划、安排合理有序的人力资源配备,项目部一直处于高压线下施工阶段。
2024年以来,项目部积极联系轨道集团市政保障部、电力迁改部门,国家电网济南供电公司,共同推动迁改工作各项进度,不断商讨高压线迁改模式及范围,通过努力,迁改方案和迁改时间不断更新优化。
2024年4月22日-28日,在国家电网济南供电公司的大力支持下,220千伏韩飞线正式停电迁改,自此,高压线迁改进程进入加速阶段。最终,在所有施工方的共同努力下,2024年4月-10月期间,圆满完成了5条超高压电力线路的迁改任务,梁王车辆基地施工范围内所有高压线、塔均完成拆除。
截至目前,项目开累已完成桩基施工88%,承台完成80%,框架柱完成47%,盖板完成41%,项目各项生产任务正平稳推进。(中铁四局供稿)
