三峡库区首次高铁跨线施工顺利完成

来源:新华社
2025-03-27 20:45

新华社重庆3月27日电(记者唐奕)记者从成达万高铁公司获悉,3月27日凌晨,随着新建成都至达州至万州高速铁路(简称:成达万高铁)左线福寿跨渝万城际特大桥一榀重达165.8吨的门式墩钢横梁稳稳落在支座上,标志着成达万高铁首个跨既有高铁钢横梁吊装完成。此次施工作业面上跨郑渝高铁,是三峡库区首次跨既有铁路线施工作业的成功案例,为后续桥梁架设奠定了关键基础。

成达万高铁左线福寿跨渝万城际特大桥位于重庆市万州区,上跨郑渝高铁,两线交叉角度为13度,采用3孔32米简支梁通过,桥梁下部结构为钢横梁门式框架墩。为减少施工对既有高铁的影响,中铁三局成达万16标施工团队通过预制门式墩钢横梁,采用吊装的方式成功跨越既有高铁,此项工作技术难度大,安全风险高。

据中铁三局成达万16标副指挥长张金鸽介绍,郑渝高铁是连接郑州和重庆的高速铁路,此次跨越的区段日均通行157列次。为了降低对既有高铁的影响,施工人员采用“工厂分节制造、桥址整体焊接”工艺,提前预制了3个门式墩钢横梁,分别是成达万高铁左线福寿特大桥5、6和7号墩,墩高为26米至27米,单榀重量达164.7至165.8吨,横向跨度统一为21.5米,门式墩钢横梁在工厂制作完成后,在郑渝高铁左侧进行拼装。

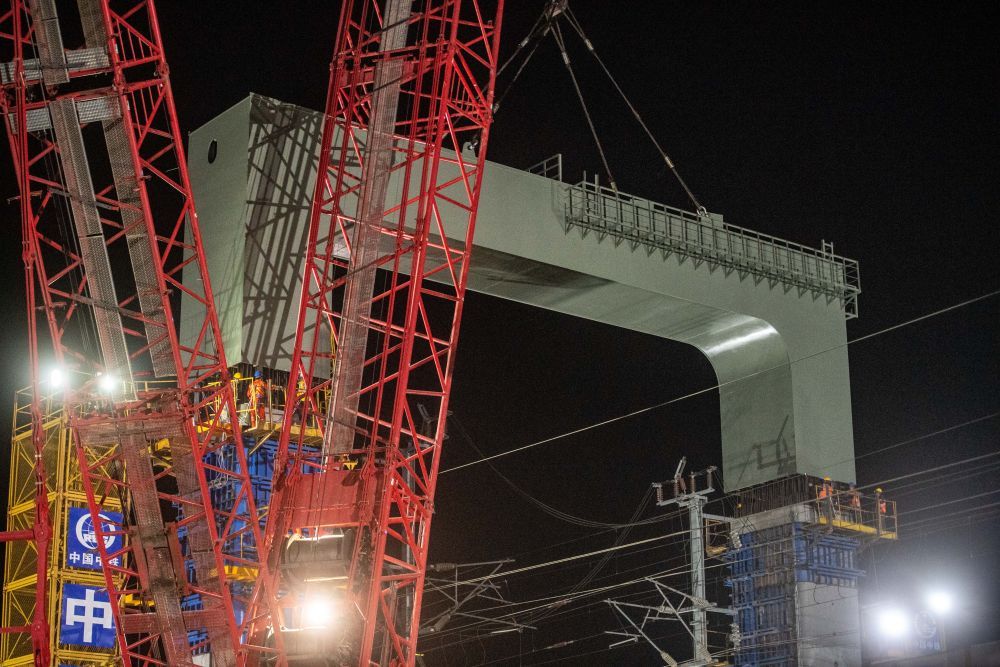

3月27日,在成达万高铁建设现场,施工人员正在进行高铁钢横梁吊装作业。新华社记者 唐奕 摄

3月26日23点30分,来自中铁三局成达万16标、重庆工电段等10余家单位的100余名工作人员对成达万高铁左线福寿特大桥7号门式墩钢横梁进行吊装,施工人员首先将郑渝高铁接触网断电,通过500吨履带吊车将门式墩起吊,再通过北斗定位系统实时校准吊装姿态,梁体与墩顶预埋件对位精度控制在5毫米以内,再进行墩梁加固、墩柱混凝土浇筑等施工,吊车走行、配重转移、清场及郑渝高铁线路恢复,最终在5小时内实现既定施工目标。

据成达万高铁公司达州建设指挥部指挥长张宗伟介绍,此次跨既有高铁门式墩钢横梁吊装施工中,项目团队采用“预埋定位钢板+支撑牛腿焊接”技术,在吊装作业前,提前在墩身预埋定位钢板,并对钢板的高程及平面坐标进行精准测量,随后根据预埋钢板的定位参数,在钢横梁相应位置焊接支撑牛腿确保对接位置准确,实现毫米级安装精度,为国内同类高铁跨越提供了宝贵经验。

3月27日,在成达万高铁建设现场,施工人员正在进行高铁钢横梁吊装作业。新华社记者 唐奕 摄

据了解,成达万16标项目部计划在后续2个凌晨时段的“天窗期”内完成剩余2跨钢横梁吊装,力争2025年底实现标段内路桥主体工程收官,为2027年通车创造条件。

成达万高铁建成后,将形成成都直达中原和京津冀地区的便捷客运通道,极大便利沿线群众出行,促进沿线经济社会发展。
