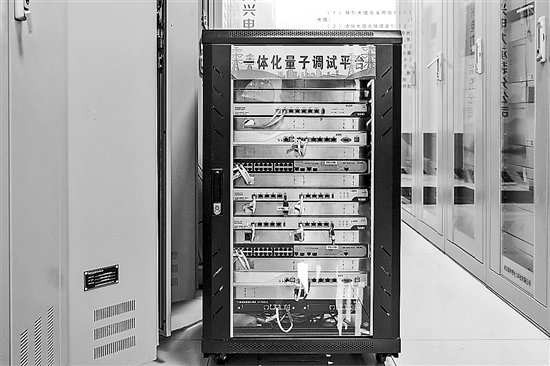

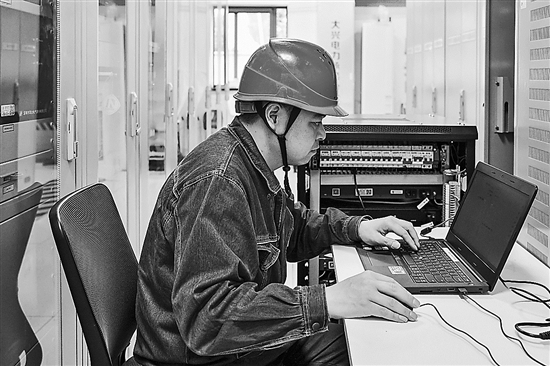

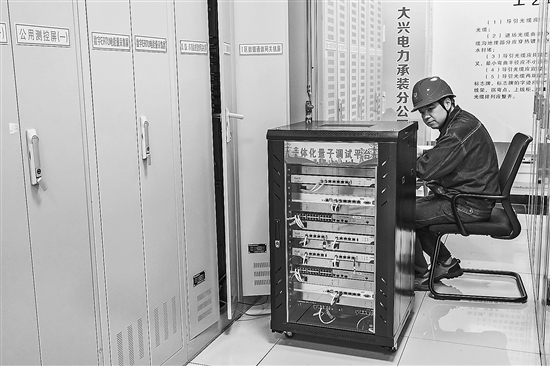

为保障信息安全,每新建变电站,传统模式下需要搭设临时光缆核对信息,一般工期为20天,费用40万元左右。国网绍兴供电公司自主研发应用“即插即用”式一体化装置,应用量子加密技术,工期压缩至8天,费用降至10万元,打破了对通信光缆廊道的路径依赖,低成本、高效率实现了“主站-变电站”信息的纵向安全传输和控制。
