山东电力2016银东直流年检主打科技牌

《工人日报》(2016年03月28日 04版)

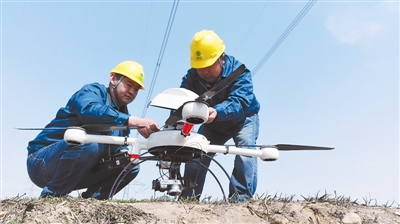

无人机团队准备银东线路杆塔消缺情况验收

3月20日至3月24日,山东电力在±660千伏银东直流年度检修现场主打科技牌,将绝缘子清灰机器人等科技设备应用于现场,保障电网稳定度夏,确保跨区直购电交易试点畅通。

银东直流输变电工程是世界上首个±660千伏电压等级的电力工程,也是国家西电东送重点工程之一。起于宁夏银川,止于山东青岛,线路总长度达到1335千伏,途经宁夏、陕西、山西、河北、山东五省区。该线路将黄河上游水电和宁东火电直送山东,承担了山东全省约1/9的用电量,既满足了山东经济社会发展用电量需求,同时带动了西部地区经济发展。

在国家启动银东直流跨区直接交易试点的大背景下,山东电力对这条清洁能源大动脉开展年度检修,凭借专业运检体系、压缩检修时间,积极做好电气设备的检修保障工作,为多边交易的顺利推进提供健康的电能输送通道。

多年来,山东电力坚持科技强企,积极推进智能运维设备应用,保障社会稳定供电。结合银东直流年度大修,山东电网策划举办了首届“银东杯”电网人机大战,通过高空无人机、巡检机器人及绝缘子清灰机器人与运维检修人员进行比拼,彰显山东电力实施创新引领战略,鼓励基层员工创新创效的举措和成效。

本次年度检修采用双极同停方式,3月20日至3月24日,双极同时停电5天。停电时长不到往年的1/2,而停电范围及工作量不变。就在这短短的停电时间内,山东电网将万众创新的理念、工匠精神的坚守及经济化运营思路融入其中。年度检修工作范围涉及胶东换流站设备和银东直流线路设备,总计23大类,193项。

在济阳区段,山东检修公司还开展了应急演练,现场模拟银东直流刮上大块塑料布和铁丝后造成双极闭锁,组织抢修人员进行带电清障作业进行实训演练,提高应急响应能力。在邹平区段,山东电力利用停电时机进行特高压架线施工,保障特高压顺利入鲁。(文/丛民 郭轶敏 张金财 摄影/许可)
